État de la planification - Ce qui s'est passé jusqu'à présent

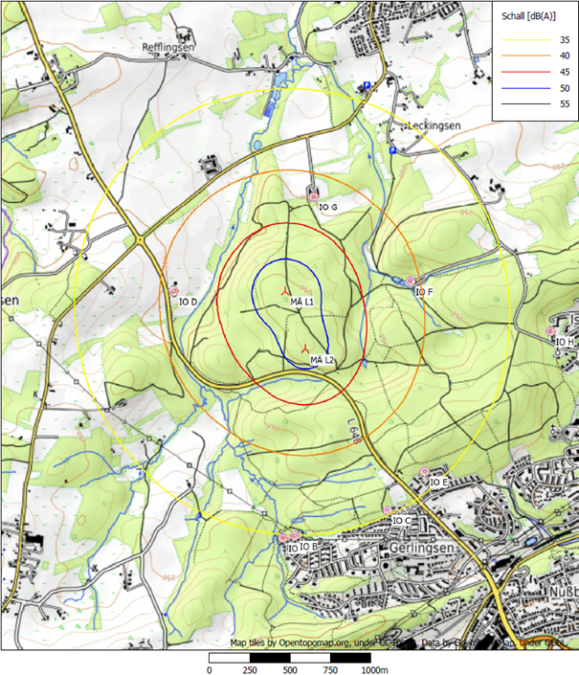

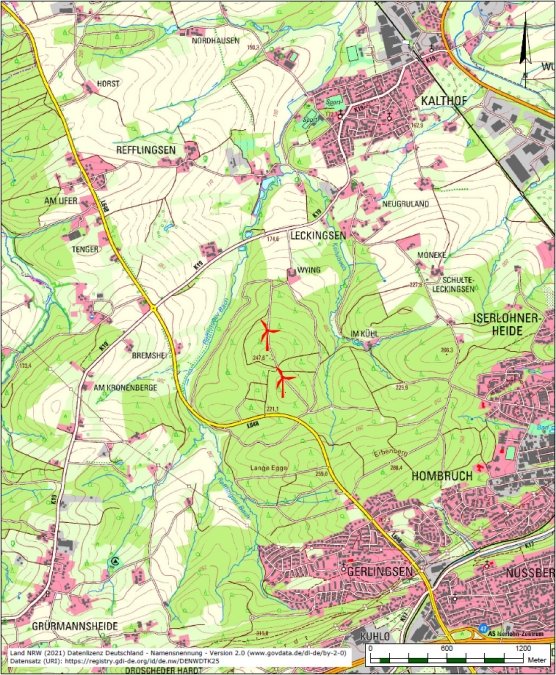

Mi-2018, un concept de planification a d'abord été mis en place et les sites optimaux ont été identifiés. La suite du développement du projet a ensuite consisté à évaluer les nuisances sonores et les ombres portées ainsi que le rendement énergétique possible.
Depuis le printemps 2019, la société ecoda, mandatée par ENERTRAG, étudie les influences de la planification sur l'avifaune existante et les conditions environnementales. Pour ce faire, outre des cartographies régulières des espèces sensibles à l'énergie éolienne, des analyses spécifiques de l'utilisation de l'espace ont notamment été réalisées.
Une campagne de mesure du vent à l'aide d'un appareil de mesure LIDAR mobile a eu lieu de mi-2020 à mi-2021. Les données de mesure nous aident à établir des prévisions de rendement valables, qui serviront de base à l'évaluation économique du projet.
Entre mi-2021 et mi-2022, le dossier de demande a été complété. Pour ce faire, nous avons notamment commandé d'autres expertises spécialisées et mené des discussions sur l'étendue du dossier de demande avec les autorités compétentes.
Parallèlement au processus juridique de planification, les groupes politiques représentés au conseil municipal ont été informés du projet de planification dans une lettre ouverte dès la phase initiale et se sont vus proposer des entretiens.
Le groupe parlementaire "Die Iserlohner" a suivi cette offre de discussion. Une réunion d'information personnelle a eu lieu dans la zone forestière, au cours de laquelle des questions ouvertes avec des points de vue parfois controversés ont été abordées et discutées ouvertement.
Des entretiens personnels ont eu lieu avec l'administration municipale à différents moments au cours des dernières années et le projet de plan a également été présenté dans ce cadre.
