Entwicklungsstand
Die Planung und Entwicklung von Windprojekten sind zeitaufwändig und erfordern viel Engagement und Durchhaltevermögen. Durchschnittlich beträgt die Entwicklung eines Windenergierojektes ca. 7 Jahren. Folgende entscheidende Phase können identifiziert werden:

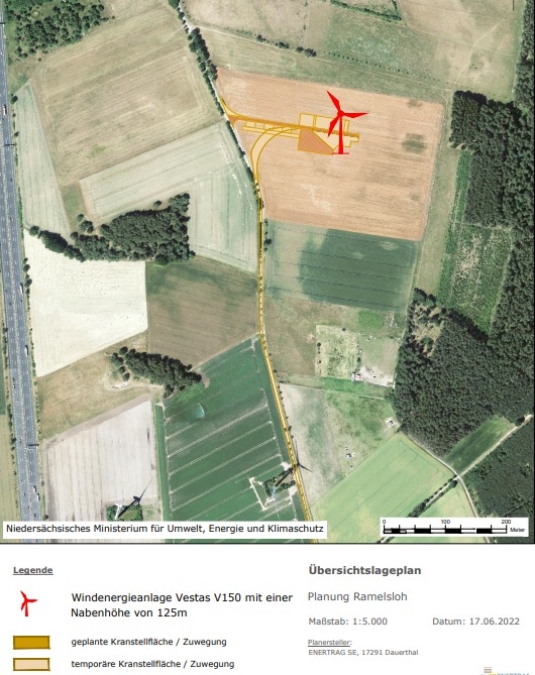

Flächenakquise: von 2017 bis Heute
Genehmigungsplanung: vom Februar 2019 bis Dez. 2021 (Erhalt der BImSch Genehmigung)
Bauphase Errichtung der WEA und Verlegung der Kabeltrasse: voraussichtlich 6 Monate ab Herbst 2023
Betrieb: 20 Jahre durch ENERTRAG
Die gesamte Bauphase beträgt voraussichtlich 6 Monate. Verschiedene Faktoren wie die Witterung können die Abläufe negativ beeinflussen und das Projekt erheblich verzögern. Die Bauphase unterteilt sich in verschiedenen Abschnitte:
Bauvorbereitung: Baumpflege, ca. 1 Woche
Der Wegebau: Temporärer Ausbau der Wege für den Errichtungsverkehr, ca. 2/3 Wochen
Die Fundamentierung: Aushub, Betoneinbau und Aushärtung, ca. 4 Wochen
Installation: Errichtung und Inbetriebnahme der Anlage. Ca. 2 Wochen.
Gleichzeitig erfolgt die Verlegung der Kabeltrasse.
